膠粘石透水路面,是以專用膠水將天然彩石、拋光色石、玻璃、水晶石、人造再生骨料等牢固地粘接在一起,鋪設在普通混凝土、透水混凝土、瀝青或級配砂石基層上的生態景觀地面鋪設材料,具有高效透水、自然美觀、色彩多樣、經久耐用等特點。
準備工作:完成前道工序(碎石墊層厚度、壓實度達到要求、側路牙已按要求施工結束),場地已通過驗收,符合膠粘石地面施工的前期準備工作。
(混凝土路面基礎)

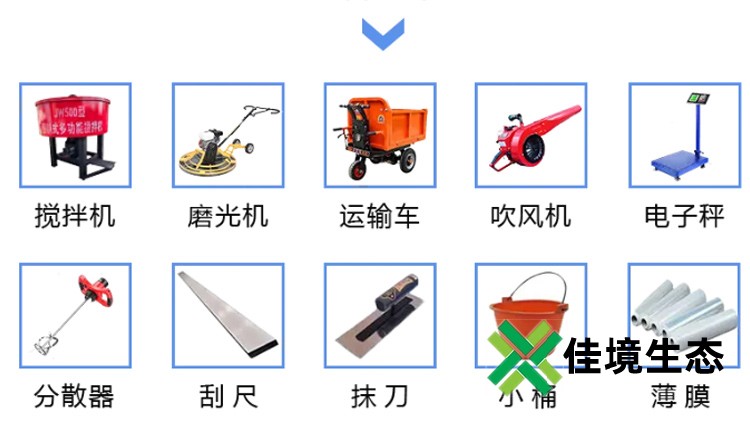

施工械具:根據項目工程量擬投入機器設備參考如下
■ 朝天鍋式攪拌機或100型滾筒攪拌機(根據項目體量選擇相應尺寸,優選自帶可移動裝置)
■ 磨光機1臺(建議樹脂磨盤)
■ 機動運輸車1臺(小推車1~2臺)
■ 汽油吹風機1臺(手提、肩背)
■ 電子稱1臺(50kg以上)
■ 分散器1臺(帶攪勻槍頭)
■ 其他工具及輔材若干(如:鋁合金刮尺、抹泥刀、小灰桶、滾筒刷、毛刷、釘鞋、薄膜、防水雨布等)
施工流程

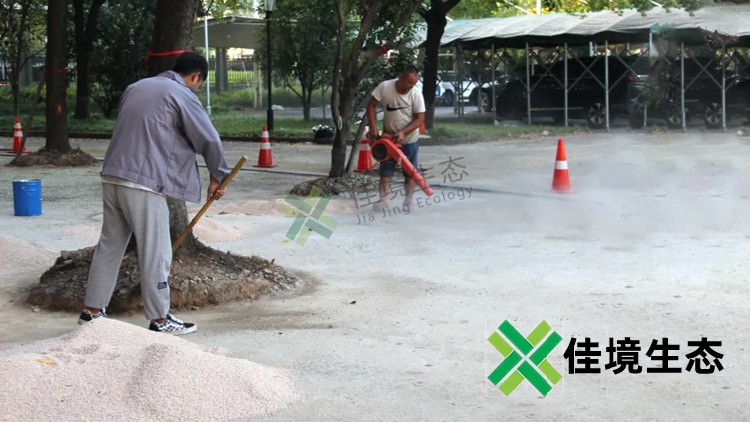

①路面清理:清除施工基面的風化物或氧化物,保證表面清潔、干燥(全透型晾干2天以上,確保底層完全干燥,且骨料需潔凈、干燥、無粉塵)

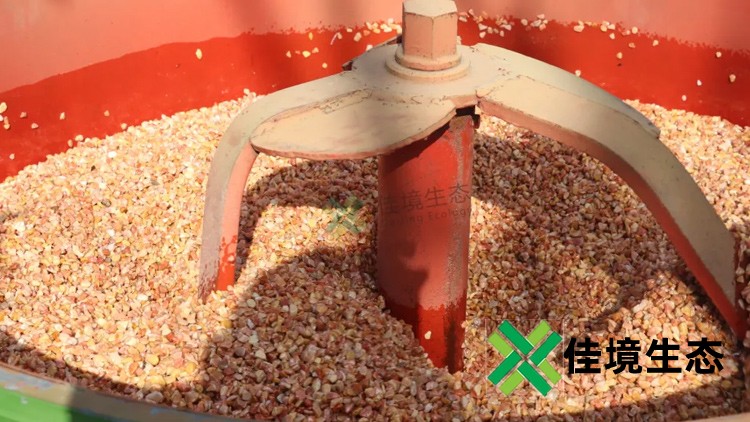

②材料攪拌:按施工配合比稱取等比例數量的材料進行混合并攪拌均勻(AB料攪拌時間1~2分鐘充分混勻,桶內混合液在15分鐘內使用完畢,拌合好的骨料應確保在30分鐘內施工完成),攪拌時需注意施工現場所用的材料材質與相同粒徑石材的比重。
③成品攤鋪:攤鋪前需用滾筒或毛刷進行底層刷膠接面,按量分?jǐn)偂伷綌嚢杈鶆虻幕旌夏z粘石材料。

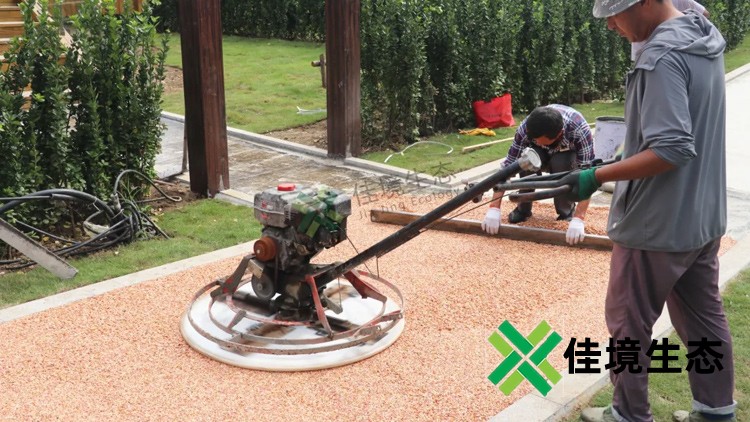

④施工找平:用刮杠按設定標高刮平后人工用抹刀抹平壓實收邊,待邊收好后用磨光機加樹脂盤進行磨平、壓實。如有缺子現象,應在磨平時立即補料。
(注:根據膠水初凝時長及磨平難易程度,不定時用稀釋劑擦洗樹脂盤以及輔材工具,待工具表面稀釋劑揮發后方可繼續使用)
⑤成品保護:施工完成后對攤鋪區域進行圍擋,施工后24小時內禁止上人行走,注意防水防雨。施工完6小時后最好蓋上一層透明的塑料薄膜(防塵、防雨)。
⑥切縫施工:切縫時間夏季2-3天,冬季4-5天,切割深度宜為(1/2~1/3)面層厚度,路面脹縫應為路面厚度相同。施工中施工縫可代替縮縫。切到脹縫時保持結構層與面層的縫口上下一致,不得錯縫。單塊縮縫面積的設置首先滿足設計要求,最佳是控制在 25m2。
