News透水混凝土是建設海綿城市的關鍵材料,降雨過程中,路面雨水通過透水混凝土內部連通孔滲入地下土體,可有效緩解城市內澇。天氣干燥時,土體水分通過透水混凝土內部連通孔蒸發到空氣中,可調節空氣濕度降低環境溫度。透水混凝土的工藝看似簡單卻隱藏著很多不可忽視的細節!一篇文章給您羅列施工中的操作要點,有遺漏的歡迎補充~
(在開展項目施工前,請確保碎石墊層已按要求夯實,且標高達到設計要求。)
透水混凝土攪拌

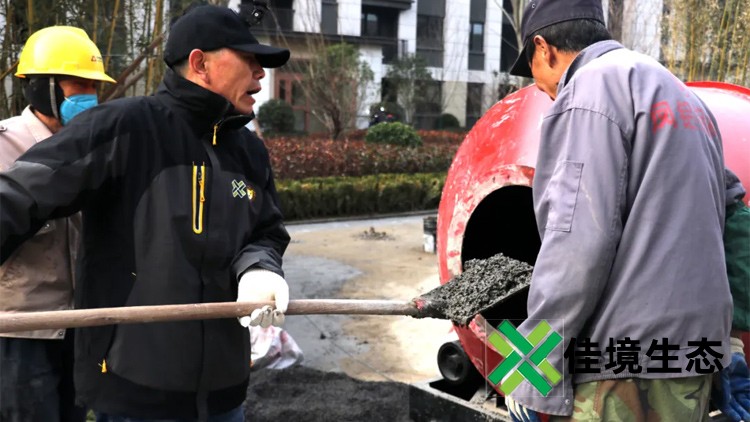

透水混凝土攪拌投料應嚴格按配合比進行,不得錯投、誤投。(特殊情況,請咨詢技術指導現場調整)

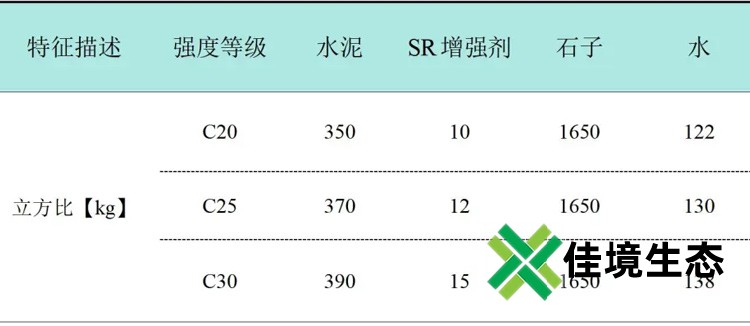

■ 現場施工時應根據石子粒徑、材質及含水率調整用水量,建議水膠比范圍:0.3~0.4。
■ 透水混凝土的攪拌宜先將集料和50%用水量加入攪拌機拌合30s,再加入水泥、增強料、外加劑拌合40s,最后加入剩余用水量拌合50s以上。
成品料運輸

■ 透水混凝土拌合物從攪拌機出料后,運至施工地點進行攤鋪、壓實直至澆筑完畢的允許最長時間,可由實驗室根據水泥初凝時間及施工氣溫確定,并應符合下表的規定。
透水混凝土鋪筑

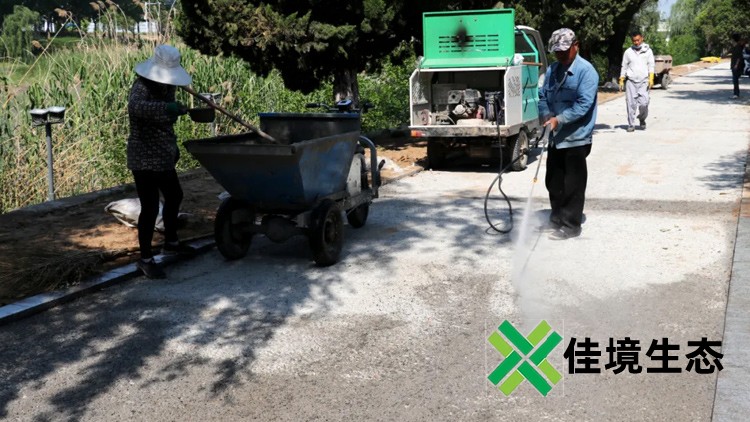

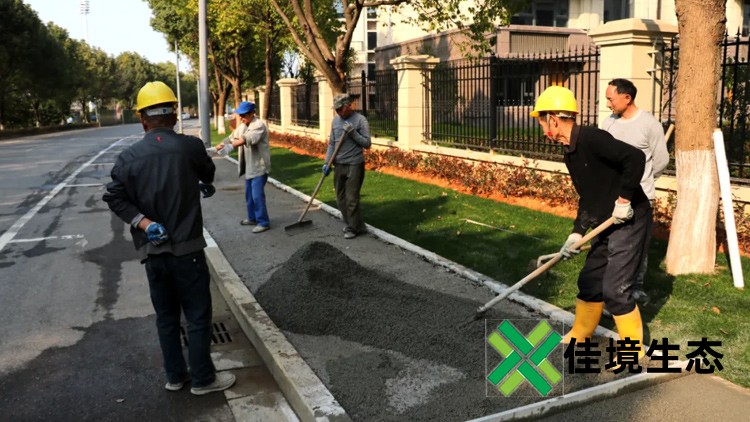

■ 全透型透水混凝土路面施工攤鋪有兩種施工方法:第一種為連續施工法,在結構層澆筑單塊體積滿足縮縫要求時,隨即攤鋪面層。
■ 解析:這種施工方法使結構層與面層粘結牢固不容易發生空鼓現象,但剛施工完的透水底層應避免受力,以免損壞結構層,導致后期產生相關質量問題。
■ 另一種方法是間隔式施工法,就是先鋪設結構層,等結構層強度上來后在施工面層。
■ 解析:這種方法能保證結構層混凝土強度,交叉施工影響小,還可以減少攪拌機械,降低機械投入和人工投入。但是必須在面層施工時在結構層表面充分澆水濕潤的情況下,采用素水泥漿做粘接層,防止空鼓現象發生。
■ 半透型透水混凝土施工:待普通混凝土硬化后進行透水混凝土的澆筑,施工前基層清理干凈、澆水濕潤、潑灑素水泥漿做界面,以保證兩層之間的粘結。基層伸縮縫位置標記清楚,以便后期切割能夠上下一致。

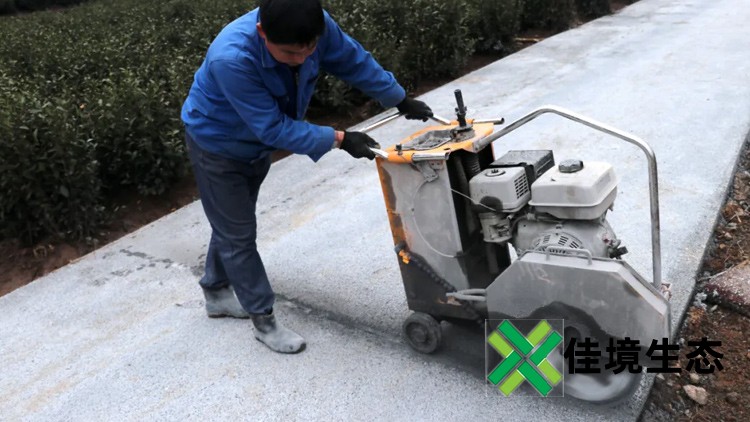

切縫、填縫
■ 脹縫主要設置在與周圍構筑物相交處或面積過大處,縫寬18-21mm,深度貫穿路面面層;
■ 縮縫在路面上等距布置,間距可根據寬幅分為3m、4m、6m,最小間距不宜小于路寬,縫寬3-8m,切縫深度應貫穿路面面層;
■ 施工縫的設置盡量保證在縮縫或脹縫處。
■ 切縫縫口泥漿沖洗干凈,脹縫切縫時應保持結構層與面層的縫口上下一致,不得錯縫。單塊縮縫面積的設置首先滿足設計要求,必須按規范規定的25㎡~30㎡,面積過大會造成混凝土面層產生裂紋,甚至會有空鼓現象發生。
■ 對脹縮縫的填置采取定型的柔性嵌縫材料嵌縫,嵌縫材料必須回彈性好,適應混凝土的膨脹與收縮,并且不溶于水、不滲水、耐老化、高溫時不流淌,低溫時不脆裂。
透水混凝土養護

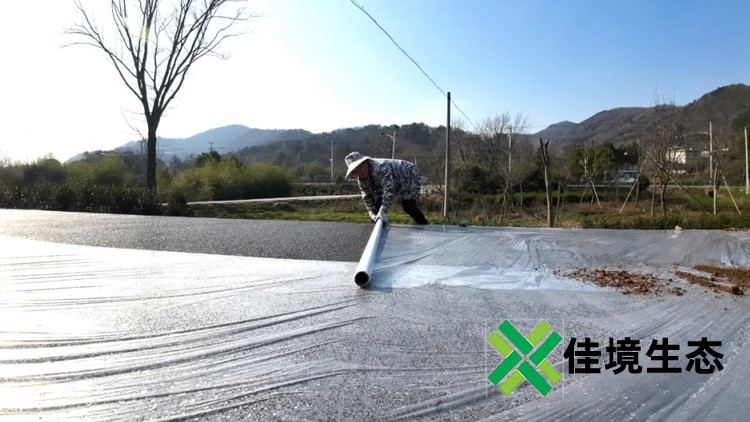

■ 宜采用塑料薄膜覆蓋的方法養護,為了保持一定的濕度,1天之后應灑水養護,高溫天氣,灑水次數應相應增加。養護時間應根據透水混凝土強度增長情況確定,養護時間不宜少于14d;
■ 養護期間透水混凝土面層不得通車,并應保證覆蓋材料的完整;
■ 透水混凝土路面未達到設計強度前不得投入使用。
透水混凝土面層噴涂
■ 透水混凝土罩面劑施工機械推薦為無氣噴涂機;
■ 噴涂時噴槍應垂直于施工面,噴槍與被噴涂表面的距離宜為250-300mm,噴槍勻速移動并保持厚薄均勻;
■ 連續搭接噴涂的寬度一般為有效噴幅的1/2左右;
■ 噴漆時應對周邊的前道工序材料予以保護,可采用美紋紙粘貼,也可用鋼(木)板遮擋。
?重點提醒:安全施工是底線!
在施工過程中要做好安全生產工作,防止意外事故發生,增強安全意識,防止觸電、機械傷害、交通事故等災害的發生。
