News透水混凝土路面鋪裝主要用于園區道路、步行道、停車場、廣場等。根據荷載大小以及土壤滲透性的不同,可將透水混凝土路面分為2種:全透型透水混凝土和半透型透水混凝土。半透型透水砼通常是原有項目改造,為了保留原有基礎,節省造價或因地區土質的限制,不能使用全透結構的透水混凝土,故只能采用半透結構的透水混凝土。

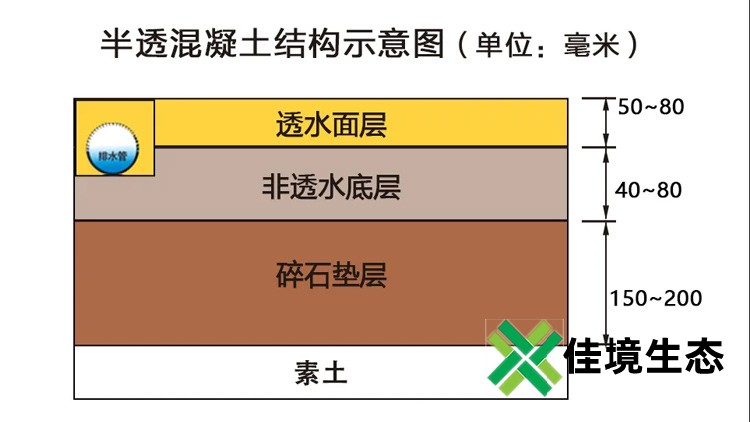

(半透混凝土結構示意圖)
老舊路面在長期使用過程中出現不同程度的損壞,為了提高面層的施工質量,預防后期引發的質量風險,佳境生態根據多年實際項目經驗分享以下幾點半透型透水砼施工注意事項及處理方法。
常見問題
▲ 基礎破損-處理方法

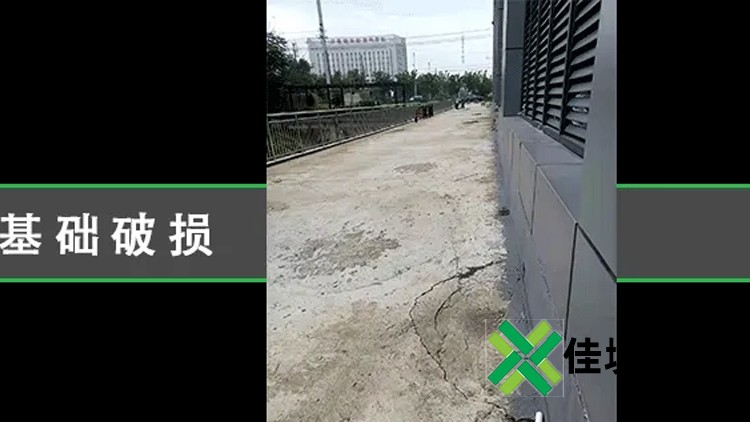

底層破損后期易出現沉降反射型裂縫,現場應將破損區域破除清理后使用同等標號砼進行修補后再施工。

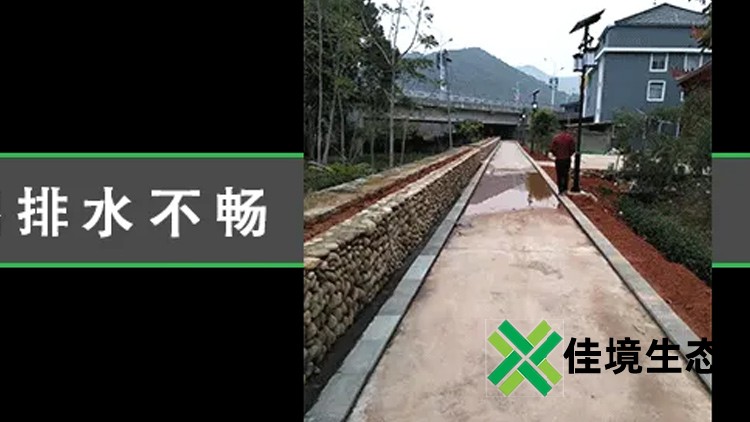

▲基礎排水不暢-處理方法
基層積水后期易出現返堿情況影響成品效果。準備階段施工面灑水,找出施工面積水處。針對現場情況使用開槽引流、打孔等排水處理。

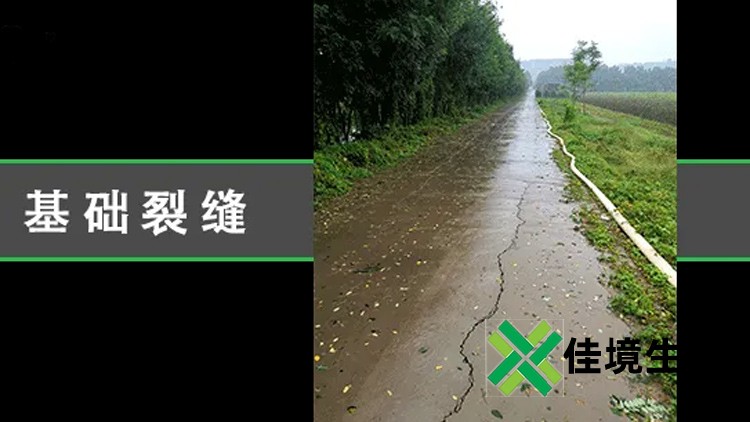

▲ 基礎裂縫-處理方法

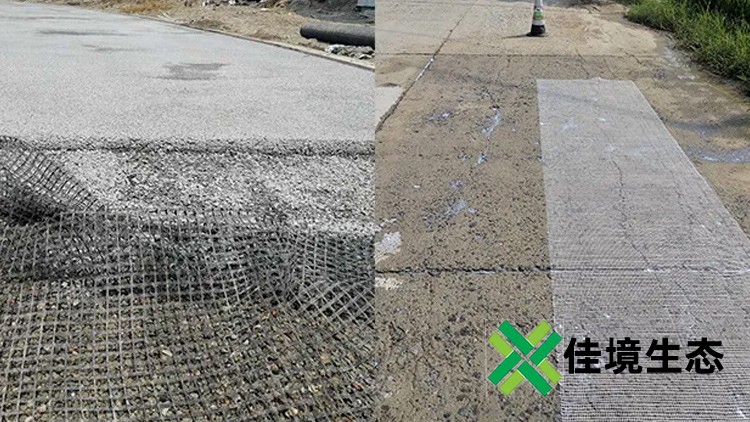

視現場情況,鋪網格布或可采用 6#-8#冷軋鋼筋編織成網狀鋪在基層。
▲ 基礎光滑-處理方法

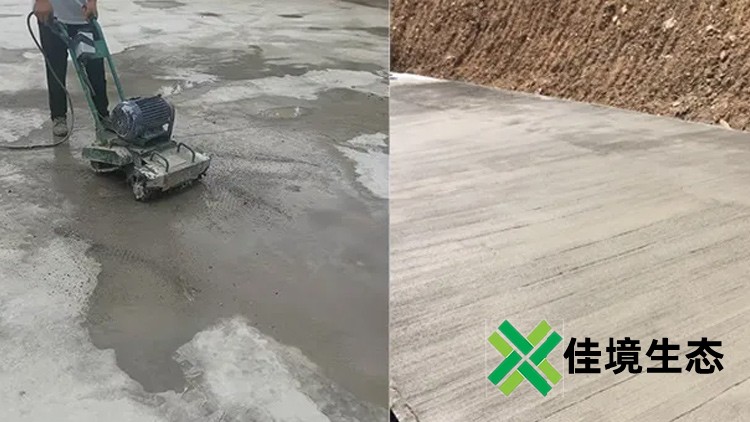

面層光滑粘接差,易導致透水砼后期出現分層空鼓情況。施工前須拉毛后施工增加粘接力。
基層不透水易引發:
排水解決方案
方案一
■ 非大面積廣場,人行園林道路路幅不寬,在一側有植被綠地或排水溝的,素混凝土可以采用坡度≥1.5%的設計做法,且保證水可以從低側路緣石處排出,若自然情況下水無法通過路緣石排出,可以適當地用開孔器鉆出孔隙。
方案二
■ 非大面積廣場,人行園林道路路幅不寬,在一側有窨井的,素混凝土可以采用坡度≥1.5%的設計做法,且在低側處鋪設直徑5厘米的排水盲管,盲管就近與窨井連接。

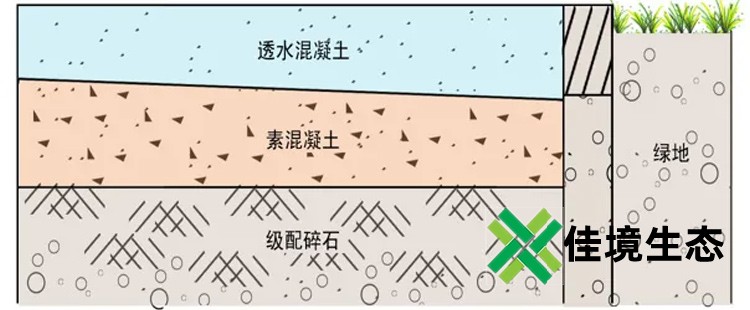

方案三
■ 將混凝土基礎已完成或原有鋪裝改造,且混凝土基礎層有反水(存在高低差),可在透水砼內每隔一段距離橫向布置PVC管,管壁均勻密布打孔,要求穿過低側路牙,實現排水功能。
方案四

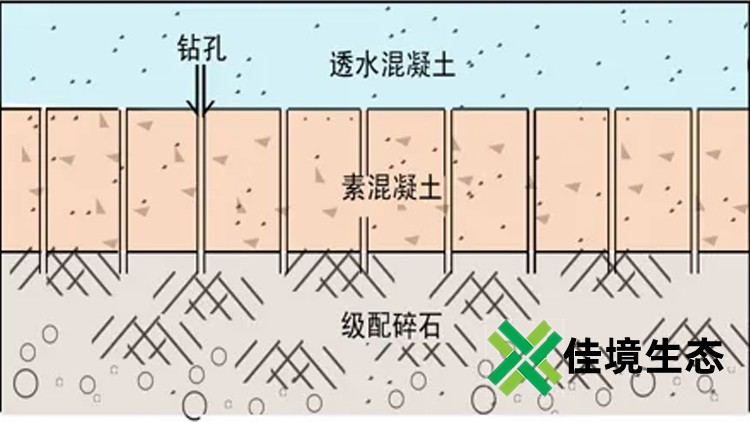

■ 混凝土基礎已完成(或原有鋪裝改造),用開孔器鉆出直徑為10厘米的孔洞,與碎石墊層(級配碎石)相連通,孔洞用碎石(或透水混凝土)填充。然后再進行透水混凝土面層澆注。
方案五
■ 混凝土基層還未施工,但土質不允許全透結構的情況下,在素混凝土施工同時,預埋直徑為10厘米的耐久性PVC管,每1.5米長1米寬距離預埋一根。預埋工作完成后,再進行透水混凝土面層澆注。
更多生態地坪咨詢合作即可撥打:13056002930
